新聞中心News Center
太原市政建設集團有限公司108國道改造工程施工第五標段主車道底基層水穩已全部完成
發布時間:2018-12-07 16:31:37 來源:本站 閱讀:24374

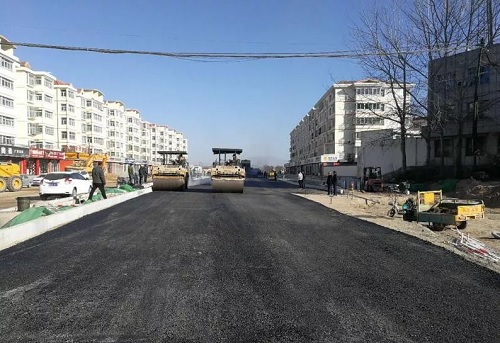

12月4日,108國道改造工程施工第五標段主車道底基層水穩已經全部完成。預計該工程將于12月底完工。
該工程位于陽曲縣縣城,道路全長3.98公里,施工范圍由k8+000至k11+980,由三公司承建。工程內容包括:道路工程、排水工程、電力管溝工程、華強北街左轉下穿匝道等。截止目前,雨水管線、華強北街左轉下穿匝道主體、快車道底基層水穩鋪設、側石已全部完成。污水管線已完成7020米,占總量的87%;電力排管已完成5650米,占總量的80%;快車道基層水穩鋪設已完成105936平方米,占總比例90%;機動車道下面層瀝青攤鋪已完成17138平方米,占總量的16.45%。該工程建成后,將最大程度上方便陽曲縣市民出行,完善陽曲縣片區和周邊地區的交通路網,促進該區域經濟發展。
