迎澤大街東延打響雙重“戰役”
八公司迎澤大街東延建設工程施工側記
發布時間:2021-09-09 15:32:57  來源:本站  閱讀:21581

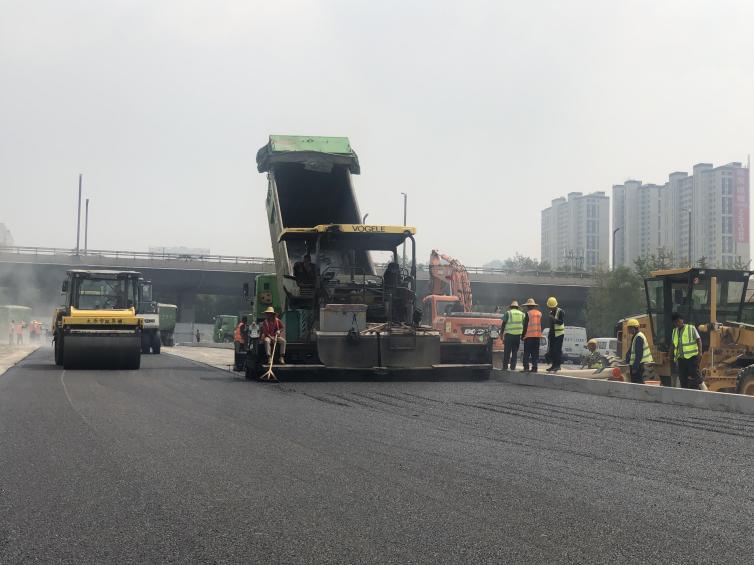

八公司承建的迎澤大街東延建設工程?hào)|段目前已進入瀝青混凝土面層攤鋪?zhàn)鳂I(yè)階段,攤鋪機、壓路機、運料車往來穿梭,一條嶄新的道路逐漸露出“真容”。全體參建人員按下“加速鍵”,筑牢“防火墻”,始終堅持強保障、重落實,全力推進工程順利進展。

搶抓工期 掀起大干熱潮

面對工期緊、任務重等情況,項目部不等不靠、見縫插針,緊抓一切施工有利時機,快速推進該工程?hào)|段道路下面層和中層瀝青混凝土鋪設作業。由于瀝青攤鋪施工受到雨水天氣、環保管理等因素影響,項目部結合實際組織施工,狠抓現場管理和過程控制,確保施工質量、進度等各項工作處于時刻受控狀態。施工中,項目部超前部署、提前著手,調配攤鋪機、壓路機、運料車等機械,做好各項準備工作,并要求施工人員嚴格把關各道工序,協調推進攤鋪進展;施工人員緊盯現場,全程跟進攤鋪過程,確保整體攤鋪質量。同時在該工程的西段施工現場,管線施工、路基平整、路側石砌筑等工序在作業面同時開展,有效壓縮工序間的銜接時間;在管線施工中,項目部重點部署溝槽回填施工,嚴格保障回填質量達到規范要求。

疫情防控 堅持常抓不懈

施工中,項目部堅持常抓不懈,加強現場管理,持續做好疫情防控工作。項目部按照《防疫專項方案》,全面部署疫情防控工作,備足防疫物資。在項目部和施工現場入口處,安排專人為出入人員進行體溫檢測,登記人員信息,并在施工現場各個角落張貼“防疫小貼士”,時刻提醒施工人員加強個人防護意識。每日組織專人對辦公區、生活區、食堂等場所進行全面消毒,做到仔細認真、不留死角,確保防疫消殺全覆蓋。同時,項目部專門設置多個收集廢棄口罩等物品的專用垃圾桶,防止造成二次污染等問題,切實為全體一線人員創造健康、安全的工作環境,為工程快速推進筑起防疫屏障。

截至目前,該工程施工范圍為:東段400米、西段400米、中段為軌道施工范圍380米。其中,東段雨污水管線、電力排管、電力隧道已全部完成;瀝青混凝土面層鋪設已完成370米,占東段總工程量的90%。西段電力排管已全部完成;雨水管線已完成533米,占西段總工程量的78%;污水管線已完成581米,占西段總工程量的79%;電力隧道已完成100米,占西段總工程量的30%。中橫馬路(郝家溝-雙塔一馬路)段瀝青混凝土上面層、人行道磚鋪設已全部完成。
