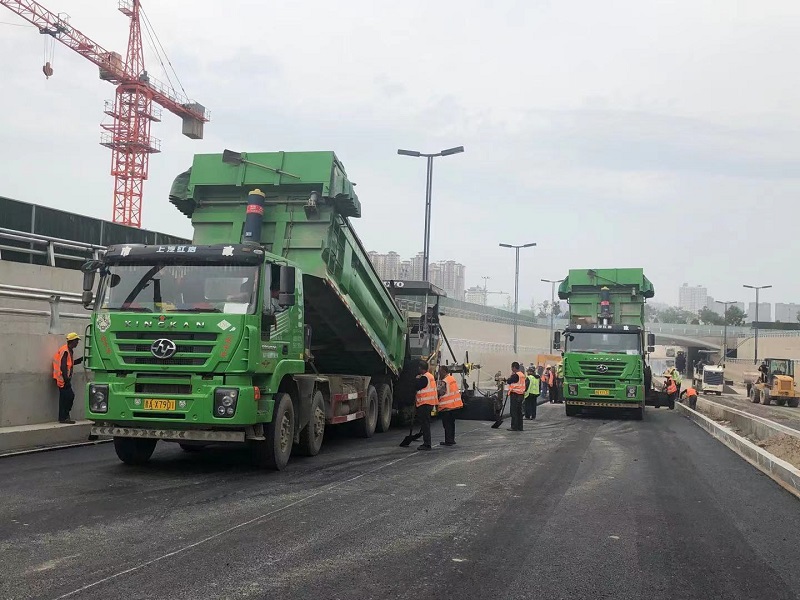

二公司千峰路南延建設工程施工側記 發布時間:2021-06-18 15:40:15 來源:本站 閱讀:14025
在二公司承建的千峰路南延建設工程施工過程中,項目部全體施工人員科學謀劃,解決施工難題,嚴格把控,降低施工成本,為工程快速推進奠定了堅實的基礎。截至6月15日,該工程除三王泵站段不具備施工條件外,其余工程已全部完工。
抓重點科學謀劃
施工中,雨水方涵和頂管施工是整個工程的施工重點,項目部事前規劃、多措并舉,有效確保了施工質量,為工程建設保駕護航。
雨水方涵全線2公里長、均寬為10米,大部分為三孔方涵結構,且存在降水和支護問題。為有效解決施工難題,項目部多措并舉,每隔15米布設一口降水井,并采用雙排止水樁、拉森鋼板樁、三軸攪拌樁進行支護,有效解決了降水和支護問題,確保了方涵施工的順利進行。雙向600米,3.5米管徑的頂管施工,在近年來的市政施工中都實屬罕見,為推進頂管施工,項目部采用技術力量雄厚,施工經驗豐富的施工隊伍,確保施工能夠順利推進。項目部對頂管泥漿池、場地、基坑進行提前安排,做好事前規劃,采用兩套注漿系統,并在過程中對土壓和水壓進行精細把控,減少頂管施工對周邊區域的影響。在頂管施工過程中,項目部始終堅持高標準要求、高水平控制,高精度把控,周邊區域沒有發生地面沉降的情況,彰顯了“精細化管理、品質化工程”的施工理念。
降成本立竿見影
該工程涉及多項施工內容,控制施工成本一直是項目部的重點工作,項目部從人、材、機入手,有效降低施工成本,達到“降本增效”的目的。
為加強項目成本控制,項目部在人、機、料上嚴格把控,在材料購置上,項目部根據實際情況,制定了材料使用月計劃,確保用最少的材料完成更多的施工內容;在材料管理上,項目部通過材料軟件的控制,使施工材料的日用量、結余量都有了直觀的體現。此外,項目部還在施工駐地安裝了地泵和監控設備,對材料進行實地測量,材料員在現場進行24小時監管,對日常材料浪費、材料損壞的情況進行嚴格監督,并嚴格執行處罰措施,將日常材料管控落到實處。在人、機的控制上,項目部提前編制施工組織機構,并要求各民建隊、機械隊每天報回出工數和機械用量,一方面嚴格控制人工和機械用量,另一方面根據現有人員情況合理配置人、機資源,減少窩工情況的發生,有效降低施工成本。
全體施工人員上下齊心與盛夏抗?fàn)帯⑴c困難鏖戰,確保高質量、高標準、高效率完成施工任務,以新藍圖彰顯太原市政集團的強大力量,用實力向廣大市民交上一份滿意的答卷。
